疫情影响风季部署沐鸣iOS版APP下载 防洪工程延误



疫情影响风季部署沐鸣iOS版APP下载 防洪工程延误

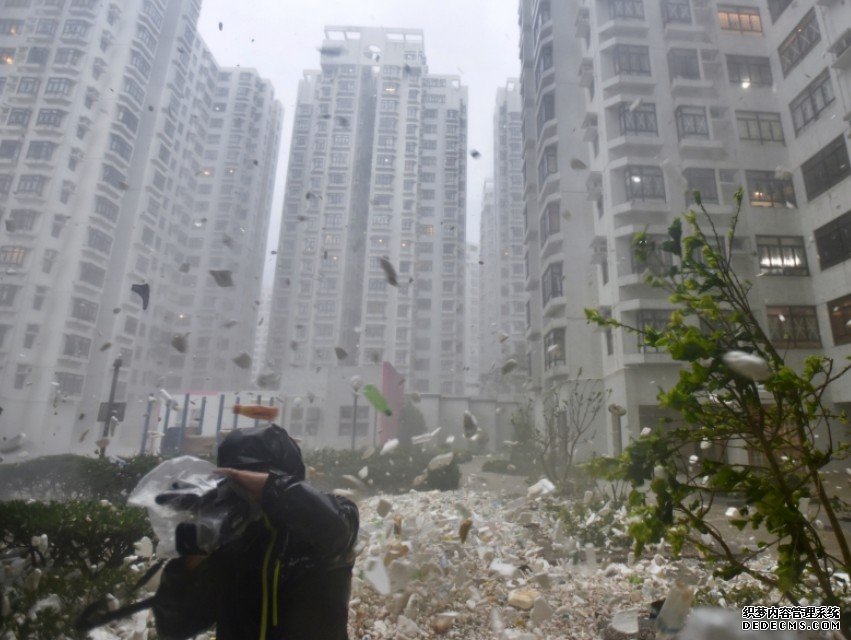

前年颱风山竹重创杏花邨,附近一带曾受严重破坏。

风季将至,本港在新冠肺炎疫情影响下,有工程及保养工作被逼延误,恐影响今年风季部署。前年被颱风山竹重创的杏花邨,原定上月竣工的挡水闸工程,因进口建材延迟运送,最快下月才完成,将军澳南海滨长廊亦有工程以同样原因延误竣工。公务员在家工作期间,有树艺师修树工作一度停顿,目前正赶工处理积压个案,惟经济不景令私人屋苑勒紧荷包,专家担心私人树木今年难敌风季衝击。区议会会议多次因疫情延期,有区议员坦言难向政府部门查问进度,料防风防雨部署将会推迟。 记者郭增龙 林紫晴

杏花邨过去接连受颱风天鸽及山竹重创,为减低天灾造成的损失,土木工程拓展署去年四月委聘顾问公司,展开长约一年半的研究工作,至九月署方指将参考杏花邨业委会提出的离岸防波堤建议。受疫情影响,原定二月初举行的区议会会议数度延期,令东区区议员黄宜一直未能于议会向部门质询,唯有去信跟进,「工务工程需时,故顾问研究报告与工程审批程序,应同步进行,但之后开会署方却以报告未完成为由拒绝。」

挡水闸风季前未必能应用

长远防波堤方案未获进展,屋苑自资建设的挡水闸,亦未必可于风季来临之前应用。黄宜解释,该挡水闸工程已完成,并拟于在八号风球来袭时使用,惟屋宇署去年接获投诉后指工程涉僭建,并展开调查,至今仍未有进展。她预计,若未釐清箇中风险,今年风季势未能使用挡水闸阻挡海水进入屋苑。

山竹吹袭时杏花邨游乐场也受到重创,康乐及文化事务署及后进行防护改善工程,沐鸣iOS版APP下载惟游乐场旁侧却存有缺口,须再作补漏工程。黄宜指,该处将加设一点二米高的挡水闸,但因疫情影响採购进度,进口建材须延迟运送,「工程原定四月竣工,但现时最快下月才完成,只希望赶及风季来临前可完工。」

同样遭山竹严重破坏的将军澳南海滨长廊,修复工程至今仍未完成。西贡区议员张美雄表示,沿岸的花槽石趸维修工程原定于今年三月完成,但署方表示,内地原材料受封城影响未能及时运送到港,预计工程最快六月完成。

天桥渠道淤塞严重待处理

早前一场黄雨亦揭露市区天桥渠道淤塞问题。黄大仙区议员郑文杰称,日前区内接驳天马苑的天桥在雨后出现明显积水,已向政府部门反映。路政署回覆指,雨季来临前会安排承建商检查辖下构筑物的排水系统,今年雨季前的相关工作亦已完成。截至本月中,署方今年收到约十宗涉行人天桥出现积水或漏水的投诉,随即派员作出跟进,上述天桥情况亦于本月十九日完成清理淤塞渠道及积水。

元朗区议员麦业成亦留意到,区内渠道淤塞情况比去年严重,担心疫情导致部门人员未能及时调配人手。就此,渠务署表示,已调配人手巡查全港约二百个容易受垃圾或其他冲积杂物阻塞的位置,一有发现即安排清理工作,减低水浸的风险。

区议会会议多次因疫情延期,区议员难向部门查问进度。观塘区议员李炜林直言,区内巡察工作受疫情影响,原定年初进行的灭蚊灭鼠工作,延至上月开展,「很多主任级官员都在家工作,加上限聚令影响,我们未能一起到现场视察。」

郑文杰认同,大部分区议会正在「追进度」,其中食物安全及环境衞生事务委员会于五月才开第二次会,交代上次会议提及的灭鼠工作,「下星期举行的地区设施管理委员会,暂时未见到议程将谈及防风防水部署。」

屋苑悭皮护树 酿倒塌危机

此外,公务员一月底实施在家工作安排,亦令修树工作受到影响。有承接政府部门树木管理工作的中华树艺师公会会长欧永森表示,其修树工作于公务员在家工作期间一度停顿,直至上月底涌现大批树木修葺工作,「大部分是市民发现有倒塌危机树木的投诉,估计是公务员复工,逐一审视过去积压的投诉,再要求我们处理。」他形容业界目前要赶回过去两个月的进度,以应付风季来临。

注册树艺师刘文忠表示,政府各部门管理的树木过去数月一直有外判承办商打理,相比之下,私人屋苑、营地及会所拥有的「私人树」,状况令他担忧。他指出,有管理公司为减少外来人士进入屋苑范围,近月叫停修树工作。另外,由于近月失业人士大增,不少人转为从事园艺工作,以低价为屋苑修剪树木及淋水,沐鸣iOS版APP下载「始终园艺工作没有专业要求,任何人都可以入行,加上经济不景,业主也想减少屋苑开支,结果修树及预防工作上都比过往做少了。」

刘文忠续说,今年雨水较往年少,影响树木生长情况,「我见到今年树木的死亡率比正常高,相信与生长环境较差有关。」他担心树木状况欠佳再加上缺乏保养下,今年风季私人树倒塌的情况将更严重。
